價格: 電議
物流: 河北 邢臺市 寧晉縣| 賣家支付運費
可銷售總量: 1000件
手機: 15127961899 郵箱: 15127961899@163.com
傳真: 0319-5489618 地址: 河北 邢臺市

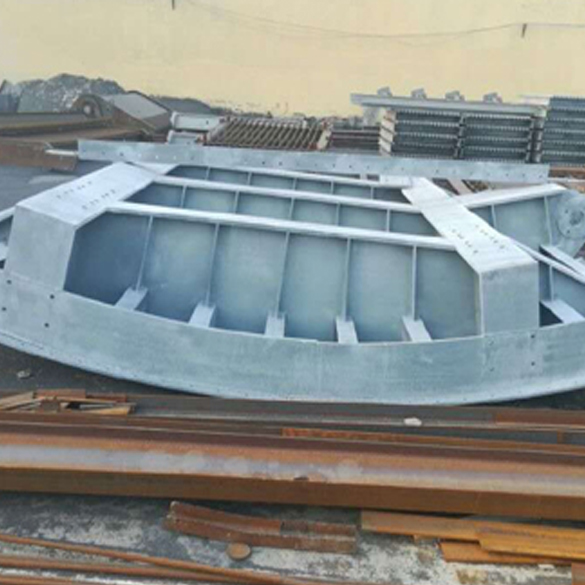

[泵站鋼閘門 平面鋼閘門 平面定輪鋼閘門 鋼制閘門 平面鋼制閘門 平面定輪鋼制閘門 鋼制閘門廠家批發]
郵箱:
手機:
鋼制閘門制作工序流程 ⑴、原材料 ①、按施工圖紙所標注的材料型號、規格尺寸組織原材料,其機械性能和化學成分及其它技術性能,保證符合現行有關行業標準和部頒標準,并附有出廠材料質量證明文件和合格證, 我公司質檢科按圖紙要求對各種材料進行復查,報監理工程師驗收后方可施工。 ②、對各種板材及型鋼復檢合格,進行平直矯正預處理后,堆放整齊依順序及工藝流程領料 放樣和下料。 ⑵、門葉放樣下料、矯正 ①、按圖紙結構制作工藝及工序流程,進行放樣,放足一、二類焊縫部件周邊刨坡口余量及整體焊接矯正收縮余量,做樣板,然后轉下道工序劃線下料。放樣中注意為分塊運輸而在閘門寬度方向布設的兩條縱縫的位置,縱縫所經的面板、主梁、次梁等應錯開,且錯開均不小 于20CM。 ②、橫梁翼板、縱梁翼板工字鋼梁、邊梁翼板下料后,矯正平直放翼板與腹板拼裝中心線。 ③、橫梁腹板、邊梁腹板、縱梁腹板、吊點板下料后,矯正平直,轉下道工序。 ④、小橫梁型鋼加強筋板等部件下料矯正平直,(按施工圖需要加工的部件進行外金加工)。 ⑤、面板及反向翼板下料按拼接工藝進行配料,面板拼接縫與其它任何拼裝焊縫,錯開不小 于200毫米,放足對接坡口、對接后整體角方余量,轉下道工序。 ⑥、以上材料件,經檢查合格符合圖紙及規范要求后,轉下道工序拼裝。 ⑶、門葉拼裝、焊接和矯正 ①、面板及反向翼板拼焊根據施工圖,依順序進行拼接,用手工焊進行點焊,然后用水準儀 進行面板操平,檢驗合格后施放各梁格拼裝控制線,留足后接方余量。 ②、在面板上將各梁的位置放樣,然后將頂?shù)琢狐c焊在面板上,將另一邊梁的腹板與翼板點焊,將主梁下翼板及腹板點焊固定在面板上與頂、底及一邊梁聯成一整體,將另一邊梁腹板、 翼板、主梁翼板點焊固定,形成一整體框架,進行閘門尺寸矯正,水準儀操平。 ③、將縱梁、次橫梁依次點焊到面板與大梁框架上。 ④、將各加強板固定操平。 ⑤、所有零件拼裝好后,再進行加強點焊,然后用對稱焊及分段退步焊將大梁背格及所有焊縫進行焊接,焊接過程根據閘門變形情況及時調正焊縫位置及焊高,用加熱方法進行變形矯 正,然后分塊翻身,將所有未完成焊縫焊接 ⑥、所有部件制作結束后,對部件外形幾何尺寸及平直度,焊縫外觀和無損探傷,質檢人員 按DL/T5018規范標準檢查合格,并做好檢測記錄。 ⑦、焊工持證上崗,嚴格按照焊縫工藝及規范進行焊接,焊接檢驗人員現場跟蹤按工藝規范檢查,門葉焊縫全部焊好后,由專職檢驗人員按規范對門葉各類焊縫外觀進行檢查和無損探 傷檢查,并滿足DL/T5018規范標準要求,做好各類焊縫檢測資料備查。 ⑧、焊接矯平后,裝側、底止水封壓板,以門葉中心放側止水螺孔中心線,再以門葉底緣放底止水螺孔中心線,并打上洋沖,用搖臂鉆床或磁鐵鉆鉆孔。質檢部門專職檢驗人員對門體結構按圖紙及規范DL/T5018有關條款要求檢查合格,做好檢測資料,方可進行防腐工作。 ⑷、防腐工藝流程 工件檢查 → 噴砂除銹 → 除銹質檢 → 鋅 → 鋅鍍層檢查 → 涂刷封閉層 → 封閉層檢查
注冊資金:1000萬-5000萬
聯系人:田經理
固話:151-27961899
移動手機:15127961899
企業地址:河北 邢臺市 邢臺縣
